[사후관리] 원전해체
[사후관리] 원전해체
원자력이용시설의 해체는 원자력안전법에 따라 허가 또는 지정 받은 시설의 운영을 영구적으로 정지한 후 해당시설과 부지를 철거하거나 방사성오염을 제거하는 활동을 의미합니다. 한국전력기술은 영구정지한 발전용원자로 및 관계시설에 대한 해체 계획수립부터 부지 및 환경 복원단계까지 모든 과정을 포괄한 해체종합설계 역량을 보유하고 있으며, 대표적으로 2018년 우리나라 최초로 영구정지된 고리 원전 1호기에 대한 해체종합설계용역을 수행하고 있습니다. 원전해체 종합설계의 목표는 안전을 최우선으로 하되, 합리적이고 경제적으로 원전해체를 수행하고 환경으로의 방사성물질 누출을 방지하는데 있으며 주요 역무와 다음과 같습니다.

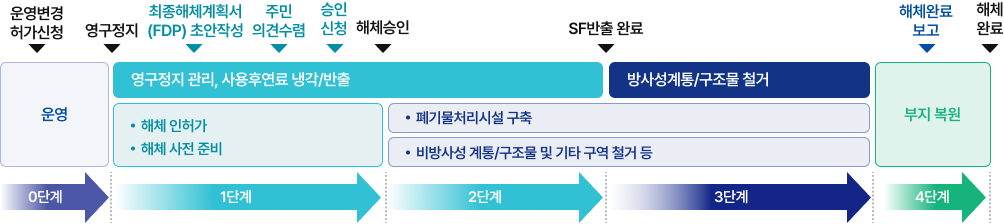

운영변경 허가신청 ▼ |
영구정지 ▼ |
DP작성 ▼ |
주민 의견수렴 ▼ |
승인 신청 ▼ |
해체승인 ▼ |
SF반출 완료 ▼ |
해체완료 보고 ▼ |
해체 완료 ▼ |
|||
운영 |
영구정지 관리, 사용후핵연료 냉각/반출 | 방사성계통/구조물 철거 | 부지 복원 |
||||||||
해체 인허가, 해체 사전 준비 |
폐기물처리시설 구축 | ||||||||||
비방사성 계통/구조물 및 기타 구역 철거 등 | |||||||||||
0단계 | 1단계 | 2단계 | 3단계 | 4단계 |
해체전 상세특성평가
- 해체대상 원전의 해체폐기물인 구조물, 계통, 기기의 특성별, 유형별 및 종류별 오염범위조사(Scoping Survery), 초기재고량 평가 및 방사선학적 자료의 측정, 생산 및 평가
- 방사화 핵종 재고량, 운전 경험, 부지이력조사(HSA, Historical Site Assessment) 결과 반영한 오염 핵종 재고량 등 방사성 핵종 재고량 평가, 오염범위 조사결과 도식화(Mapping)
- 작업자 및 주민 방사선 피폭선량 평가
- 철거공사, 방사성폐기물 처리활동 중 방사선 안전관리 절차 개발
- 정상 해체활동 및 사고분석 시나리오를 통한 방사선 환경영향평가
- 최종해체계획서 작성 등을 위한 해체 전 설계자료 작성

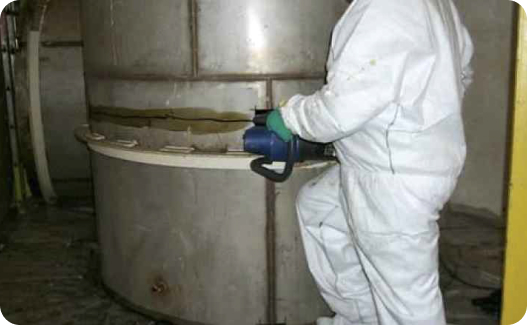

- 방사선관리구역 내 절단작업
- 오염도 측정 결과
해체/철거 상세계획수립
- 방사선관리구역 내부 철거공사 기본계획 및 상세계획 수립
- 방사선관리구역 시설 및 건물(구조물) 철거공사 기본계획 및 상세계획 수립
- 비관리구역 내부 철거공사 기본계획 및 상세계획 수립
- 비관리구역 시설/건물(구조물) 철거공사 기본계획 및 상세계획 수립
- 부지복원 공사 기본계획 및 상세계획 수립
- 철거공사 공사발주단위별 물량내역서 및 공사시방서 등 작성
- 철거공사 수행 중 임시시설 설치 방안 검토
- 계통/기기별 철거공법 수립 및 철거순서 작성
- 공사 중 방사능측정에 대한 독립 검증용역 관련 과업내용서 작성 등
방사성폐기물 처리시설 구축설계
- 해체폐기물 처리시설 최적 구축방안 검토
- 설계 개요, 법령 등 규제기준 검토
- 처리시설 구축 설계요건서 및 설계기준서 작성
- 핵분야, 기계분야, 전기분야, 계측분야, 건축분야, 토목분야, 공정분야, 환경분야 등 유관 공종 기본설계 및 실시설계
- 처리시설 도입 설비 및 장비 구매규격서 작성
- 설비 설치 후 성능입증 및 시운전절차서 작성
해체사업 사업관리
- 해체에 적용할 수 있는 사업번호체계를 기반으로 인허가, 철거공사공정, 처리시설구축공정 등의 해체사업통합공정 개발
- 해체사업 관리분야 간의 업무를 상호 연계시켜 관련 정보의 교환, 계획 대비 실적분석, 관련정보 추적통계, 예측정보 생성
- 작업분류체계, 기본공정표, 관리기준공정표, 세부공정표 작성
- 해체 단위공사별 공정표
수행 실적
고리 1호기 해체 종합설계
원전해체 통합 사업관리 프로세스 설계
중수로 해체 방사성폐기물 처리시설 개념설계
월성 1호기 해체전 특성평가
