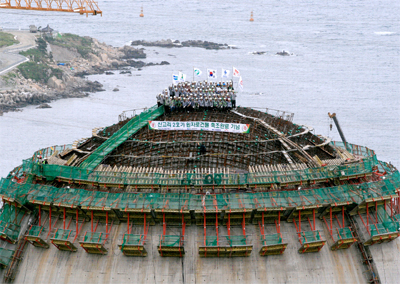

신고리 2호기 원자로건물 축조(Top Dome) 완료

  • 전자우편ellen@kopec.co.kr
  • 작성일2009-08-04
  • 조회수4,148
우리회사가 종합설계/원자로계통설계를 수행하고 있는 신고리원자력 1,2호기 건설현장에서 지난 7월28일 신고리2호기 원자로건물 축조완료 기념행사가 개최되었다. 1호기 원자로 건물은 지난 2008년 9월19일 축조 완료되었다.

이번 완료된 원자로건물은 방사선 차폐의 최종 방호막 역활을 하는 원자력발전소의 핵심구조물로서 철근 약4000톤, 콘크리트 약2만2000m3 등 대규모 건설자재가 투입된 직경 44m, 높이 81m의 초대형 돔 및 원통형 구조물이다.

신고리1,2호기는 지난 2000년 8월 건설기본계획이 확정된 후 2005년 1월 정부의 실시계획 승인을 받아 공사가 시작되었으며, 1호기는 내년 12월, 2호기는 2011년 12월에 각각 준공을 앞두고 있다. 우리회사가 수행하는 종합설계공정률은 6월말 기준으로 96.60%, 계통설계공정률은 91.7% 이며 차질 없이 공정목표를 달성하고 있다.

회사는 신고리2호기 원자로건물의 축조 완료를 당초계획보다 1.5개월 앞당겨 완료함으로써 내부목표인 3개월 조기 준공의 토대를 마련하였다. 이러한 실적은 한기가 안전성과 경제성을 갖추고 설계한 국내최초 100만kw급 '개선형 한국표준원전’인 신고리1,2호기 원자력발전소의 기술능력을 대내외에 보여주는 것이다.
